Remplir les données du contributeur chantier (RE2020)

Créé par Timothée Bertrand, Modifié le  Mar, 30 Déc., 2025 à 4:08 H par  Safae EL KHALILI

Pour renseigner les impacts liés au contributeur chantier sur Emersus, plusieurs informations seront à compléter selon la méthode choisie (simplifiée ou détaillée) et les éléments que vous souhaitez renseigner.

Retrouvez un tableau récapitulatif directement en bas de l'article.

Informations générales

Quelle que soit la méthode choisie, les impacts seront  (à l'inverse du contributeur composant) statiques car on considère que les émissions sont émises à t=0.

Les impacts liés au chantier se remplissent à l'échelle de la zone : pour chaque zone de chaque bâtiment de l'étude, il faut compléter le contributeur chantier.

L'affichage sur emersus

Retrouvez la méthode simplifiée et la méthode détaillée directement sur le contributeur Chantier : cochez la case de la méthode que vous souhaitez utiliser.

Calcul détaillé

L'impact du chantier se calcule selon cette formule :

I_chantier =  I_chantier,énergie + I_chantier,eau  + I_chantier,terres + I_chantier,composants

Le contributeur Chantier sur Emersus (Cliquez)

L'impact lié à la gestion de la terre (import, évacuation, traitement) se retrouvera dans le tableau supérieur de la partie Chantier.

I_Chantiers,terres se calcule selon l'impact environnemental du transport des terres, ainsi que l'impact environnemental du traitement de ces terres (les deux données sont conventionnelles).

Sur emersus vous pouvez remplir le poids et la distance de chacun de ces éléments ou alors renseigner directement le tonne.kilométrage.

La nomenclature de "quantité de terre évacuée" sur emersus est "quantité de terre exportée".

*

Les impacts liés à l'énergie et à l'eau se trouveront dans le tableau inférieur de la partie Chantier.

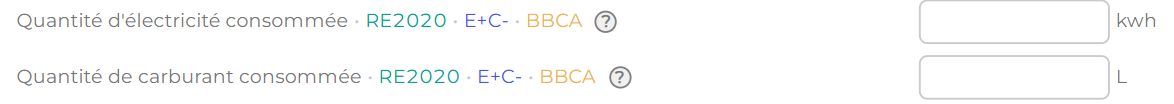

I_chantier,énergie, l'impact de l'énergie liée au chantier (par exemple : litre de gasoil des engins de chantier pendant la construction) se calcule selon la donnée conventionnelle  et la quantité d'énergie utilisée.

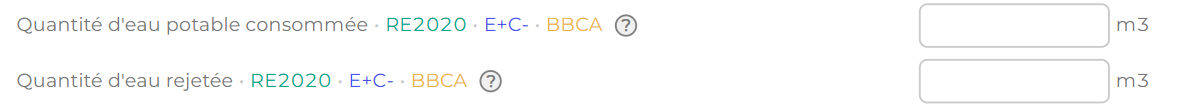

I_chantier,eau, l'impact de l'eau liée au chantier se calcule selon la donnée conventionnelle, la quantité d'eau consommée / rejetée.

Renseigner le I_Chantier,Composant ? (Cliquez)

Pour le cas où vous souhaitez renseigner des données relatives au composant, Emersus vous propose de renseigner l'information directement dans la partie composant.

Sur la partie Composant.

Renseignez votre matériau.

Cliquez sur l'allotissement de ce matériau (sur la partie gauche de l'écran).

Naviguez vers le haut de la liste déroulante et sélectionnez le contributeur chantier.

Le composant est alors bien ajouté dans le calcul de l'IC_Chantier.

Calcul simplifié

Dans le cadre de la RE2020, le calcul simplifié permet à l'utilisateur.ice de choisir certaines données par défaut et de mesurer l'impact du chantier avec un nombre limité d'informations. Les autres données à compléter suivent le schéma du calcul détaillé.

Dans le cas du calcul simplifié, la distance d'approvisionnement du chantier peut être indiquée à 30 km par défaut:

En ce qui concerne les autres données à renseigner, deux cas de figure se présenteront selon le type d'usage :

Le cas des maisons individuelles (Cliquez)

Dans le cas des maisons individuelles :

Aucune données à renseigner sur Emersus concernant :

I_chantier,énergie  = 0 (Pas de données à renseigner dans les champs alloués aux grues)

Qté eau potable (m3) = Qté eau rejetée = 10 m³ (Les champs liés à l'eau sont renseignés automatiquement)

Les informations à renseigner :

Qterres évacuées (m3) = 0 (si la parcelle > 500 m²)

Sinon :

Qterres évacuées (m3) = 1,12 × Surface de plancher_RDC
(soit l’emprise au sol du bâtiment)

Le reste des données à compléter se fait selon le calcul détaillé. Soit :

  • La quantité de terre importée
  • Les données relatives au I_Chantier_Composant
  • La distance d'export (si la parcelle <= 500 m²) - Par défaut cette donnée peut également complétée à 30 km.

Tous les usages hors maisons individuelles (Cliquez)

Dans le cas des autres usages, les indicateurs I_Chantier,terres et I_Chantier_Composant sont calculés de la même manière que dans le cadre du calcul détaillé, à l’exception qu’il est possible de renseigner une distance d’approvisionnement par défaut concernant l’impact de la terre (30 km).

I_Chantier,énergie et I_Chantier,eau sont quant à eux calculés grâce au nombre de mois avec des grues sur le chantier ainsi qu’à la quantité de terres excavées.

Il suffit donc de compléter ces informations sur le contributeur chantier.

Détail des calcul

Qté électricité (kWh) = 10400 × (nb mois été avec grue) + 19500 × (nb mois hiver avec grue) + 5200 × (nb mois été sans grue) + 10400 × (nb mois hiver sans grue)

Qté carburant (L) = Qté terres excavées × (Conso de carburant par m³ de terre soit 1 L/m³)

Qté chantier, eau potable (m³) = Qté chantier, eau rejetée (m³) = 60 × (nb mois avec grue) + 40 × (nb mois sans grue)

Tableaux récapitulatifs

Calcul détaillé

IndicateursDétail de l'indicateurLogique calcul Où remplir la donnée sur emersus ?
 I_chantier,énergie    Electricité (kWh)Qté énergie (L ou kWh) * donnée environnementaleQté électricité (kWh)
Carburant (L)Qté Carburant (L)
I_chantier,eau  Eau potable (m3)Qté eau potable * Données Environnementales + Qté eaux usées * DEQté eau potable
Eaux usées (m3)Qté d'eau rejetée
I_chantier,terresImport + évacuation des terres(Qté terres importées * DE transport *distance import) + (Qté terres évacuées * Distance jusqu'à lieu de traitement * DE transport * DE traitement des terres) Quantité de terres importées et distance lieu import / chantier.   Quantité de terres exportées et distance chantier lieu de traitement déchets
OU ALORS
Tonne.kilometrage
I_chantier,composants"Composants utilisés pour réaliser des ouvrages provisoires "Ces composants suivent la logique du calcul de l'impact des composants de l'ACVContributeur composant (choisir le lot Chantier)

Calcul simplifié

IndicateursDétail de l'indicateurLogique calcul
Maisons individuelles
Usage maison individuelle, que remplir sur emersus ?Logique calcul autres usagesAutres usages, que remplir  sur emersus ?
I_chantier,energieElectricité (kWh)L'impact énergie est considéré nul.RienLa Qté d'électricité se calcule par le nbre de mois avec et sans grueDonnées par les grues
Carburant (L)L'impact carburant est considéré nul.RienQté terre excavée * conso carburant pour excaver la terreQuantité de terre excavée
I_Chantier,eauEau potable (m3)Les deux sont considérées égales ( = 10 m3)Rien (complété automatiquement)Les deux sont égales et mesurées selon le nbre de mois avec et sans grueDonnées par les grues
Eaux usées (m3)
I_Chantier,terresImport + évacuation des terresDistance import peut être complétée par défautPossible de mettre 30 km
Même logique que pour le calcul détaillé

MAIS la distance d'import peut être de 30 km par défaut
Distance export peut être complétée par défautPossible de mettre 30 km

Quantité de terre importée : pareil que pour le calcul détaillé
Si parcelle > 500 m² on considère qu'il n'y a pas de terre exportée0
Si parcelle < = 500 alors la Qté terre exportée = 1,12 *SDP_RDCCompléter la donnée Qté terre exportée
I_chantier,composants Composants utilisés pour réaliser des ouvrages provisoires Ces composants suivent la logique du calcul de l'impact des composants de l'ACV
 Même logique que pour le calcul détaillé

SDP_RDC  = surface de plancher du rez-de-chaussée (Soit l'emprise au sol du bâtiment)

Cet article a-t-il été utile ?

C'est super !

Merci pour votre commentaire

Désolé ! Nous n'avons pas pu vous être utile

Merci pour votre commentaire

Dites-nous comment nous pouvons améliorer cet article !

Sélectionner au moins l'une des raisons
La vérification CAPTCHA est requise.

Commentaires envoyés

Nous apprécions vos efforts et nous allons corriger l'article
